5月的果洛依舊大雪紛飛,但是寒冷的天氣卻遮不住周加燦爛的笑容。5月27日,隨著青海果洛久治縣達尕村10kV線路延伸工程拉閘送電,標志著青海果洛“三區兩州”農網工程項目提前一個月全面竣工,解決了80個貧困村30406戶牧民用電問題,牧民們期盼了多年的小康夢又向前邁了大一大步。
“真的是做夢也沒有想到,我們這山溝溝里的2戶人家也能通上大網電,感謝黨、感謝國家電網。”居住在久治縣哇爾依鄉達尕村達尕溝四社的周加說。

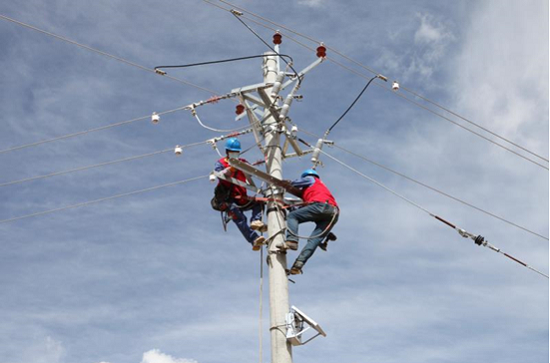

據國網果洛供電公司運維檢修部副主任于濤介紹,這里山大溝深,四社離最近的達尕村也要上百公里,而且只居住著2戶人家。為解決達尕村用電問題,從根本上改善農牧民的生產、生活條件,果洛公司在久治縣達尕村10kV線路延伸工程投資1379萬元,新建10千伏線路53.1公里,0.4千伏線路43.07公里,桿塔1347基,變壓器50千伏安4臺,30千伏安14臺。
“以前都是太陽能板供電,燈泡總是閃,知道我們這里要通電后,我家提前買了洗衣機和冰箱,媳婦再也不用手洗衣服了。”周加激動地說道。
果洛州位于青海省東南部,平均海拔4200 米以上,由于地理位置和環境等原因,部分牧民群眾生產生活供電直依靠離網光伏電站供電, 動力用電等負荷無法接入, 群眾的用電質量難以保證。
為促進民族地區經濟和社會發展,果洛公司統籌規劃農村電網建設,于2018年到2020年投資7.35億元實施119項“三區兩州”10千伏農網工程,其中2020年實施27項,隨著項目全面竣工,電壓質量和供電可靠率得到了顯著提升。
今年年初,受疫情影響工程建設進度滯后,再加上施工現場海拔高,凍土層區域較多,受天氣、環境因素影響,現場施工面臨諸多困難。為確保工程建設如期投運,國網青海果洛供電公司創新管理模式,現場督辦重點難點工程進度,每日通過微信進行日匯報、日管控、日協調。該公司研究制定符合實際的“三區兩州”農網項目倒排施工計劃,于3月5日全面復工,進場人員共計578人,涉及6縣23個行政村4079戶,為項目工程提前竣工奠定了堅實的基礎。
同時,在復工復產同時強化現場疫情防控,為減少與牧民的接觸,選取遠離居民區的草地,建造封閉式標準化項目部。嚴格執行四人一舍、每日三消毒、兩測溫,飲食分餐制,專人專車采購物資,安裝視頻監控,實行全封閉式管理。
果洛農網項目施工地點分散,相隔距離遠,高空作業多,工藝標準高,安全風險大,為降低在高原高空缺氧條件施工帶來的安全風險及施工成本,提高工程質量,縮短了工期,果洛公司按照“能在地面做的不在高空做、能在車間做的不在現場做、能提前做好的不在施工時做”的工作要求,對農網建設所需物資進行預制化工廠初加工,為加快貧困地區電網建設提供了堅定的基礎。
下一步,果洛公司將集中力量全力沖鋒,高質量完成果洛地區“三區兩州”剩余2項35千伏配出工程,2項110千伏輸變電工程,1項110kV線路工程,于6月25日前全面完成“三區兩州”電網建設任務,打贏決戰決勝脫貧攻堅戰。
